Praktyczny przewodnik implementacji projektów cleanroom – procedury, harmonogramy i zarządzanie zespołem
Realizacja projektów pomieszczeń czystych to jeden z najbardziej złożonych wyzwań w nowoczesnym budownictwie przemysłowym. Mimo dostępności licznych norm i standardów, branża boryka się z brakiem praktycznych wytycznych implementacyjnych, które przekładałyby teoretyczną wiedzę na konkretne działania. Badania wskazują, że 70-80% projektów cleanroom doświadcza opóźnień, a 65-75% przekracza planowany budżet głównie z powodu nieefektywnej koordynacji zespołów i braku jasnych procedur realizacji.
Przygotowanie zespołu projektowego – krok po kroku
Identyfikacja kluczowych ról i kompetencji
Sukces projektu cleanroom zależy od właściwego skomponowania zespołu wielodyscyplinarnego. Zespół powinien składać się z minimum 13 specjalistów w czterech głównych obszarach: projektowym, budowlanym, walidacyjnym i wsparcia. Każda rola wymaga specyficznych kompetencji i doświadczenia w projektach cleanroom.
Zespół projektowy musi obejmować architektów z certyfikacją ISO 14644, inżynierów HVAC z doświadczeniem w systemach filtracji HEPA/ULPA oraz inżynierów elektrycznych znających specyfikę zasilania systemów cleanroom. Zespół budowlany wymaga kierowników budowy z minimum 5-letnim doświadczeniem w projektach GMP oraz specjalistów cleanroom z certyfikacjami branżowymi.

Struktura organizacyjna wielobranżowego zespołu projektowego w realizacji cleanroom
Procedura rekrutacji i selekcji zespołu
Faza 1: Analiza wymagań (2 tygodnie)
- Określenie profilu kompetencyjnego dla każdej roli
- Ustalenie wymaganych certyfikacji i doświadczenia
- Przygotowanie opisów stanowisk z konkretnymi KPI
Faza 2: Proces rekrutacji (4-6 tygodni)
- Weryfikacja doświadczenia w podobnych projektach
- Testy kompetencyjne specyficzne dla cleanroom
- Sprawdzenie referencji z poprzednich realizacji
Faza 3: Integracja zespołu (2 tygodnie)
- Sesje wprowadzające do specyfiki projektu
- Ustalenie kanałów komunikacji i procedur raportowania
- Definicja ról i odpowiedzialności w matrycy RACI
Szkolenia i certyfikacje zespołu
Każdy członek zespołu musi przejść specjalistyczne szkolenia dostosowane do jego roli. Koszty szkoleń wynoszą średnio 15 000-25 000 PLN na osobę i obejmują:
- Normy ISO 14644 i wymagania GMP (40 godzin)
- Technologie cleanroom i systemy HVAC (32 godziny)
- Zarządzanie projektami w branży life science (24 godziny)
- Procedury walidacji i kwalifikacji (24 godziny)
Harmonogramy i kamienie milowe projektów
Standardowy harmonogram realizacji
Typowy projekt cleanroom o powierzchni 500-1000 m² realizowany jest w okresie 12-18 miesięcy, z możliwością skrócenia do 8-10 miesięcy przy zastosowaniu konstrukcji modułowych. Harmonogram dzieli się na 8 głównych faz z jasno określonymi kamieniami milowymi.

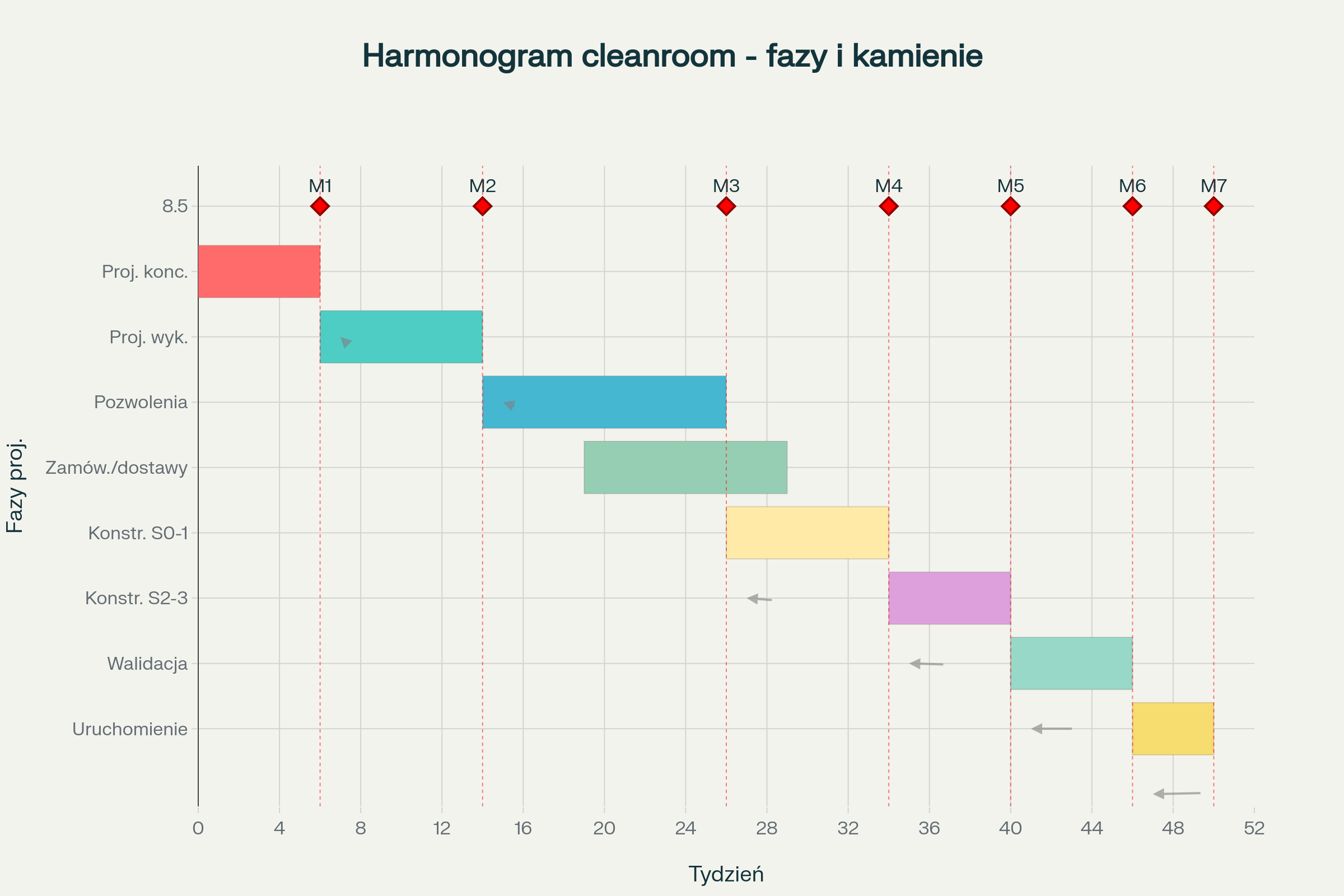

Kompleksowy harmonogram projektu cleanroom z fazami realizacji i kluczowymi kamieniami milowymi
Szczegółowe fazy realizacji z czasami trwania
Projektowanie koncepcyjne (4-6 tygodni)
- Analiza wymagań użytkownika (URS)
- Wstępna klasyfikacja cleanroom według ISO 14644
- Studium wykonalności technicznej i ekonomicznej
- Kamień milowy M1: Zatwierdzenie koncepcji przez klienta
Projektowanie wykonawcze (6-8 tygodni)
- Szczegółowe projekty wszystkich systemów
- Opracowanie specyfikacji technicznych
- Przygotowanie dokumentacji przetargowej
- Kamień milowy M2: Kompletna dokumentacja projektowa
Uzyskanie pozwoleń (8-12 tygodni)
- Złożenie wniosków o pozwolenie na budowę
- Uzgodnienia z organami nadzoru (PSSE, PIP)
- Certyfikacje środowiskowe
- Kamień milowy M3: Wszystkie wymagane pozwolenia
Krytyczne punkty kontrolne i zarządzanie ryzykiem
Każdy kamień milowy wymaga formalnej akceptacji z listą kontrolną obejmującą:
- M4 – Dostawy materiałów: Weryfikacja zgodności z specyfikacjami, certyfikaty jakości, terminowość dostaw
- M5 – Zakończenie konstrukcji: Testy szczelności, weryfikacja wymiarów, kontrola jakości powierzchni
- M6 – Walidacja systemów: Testy IQ/OQ/PQ, certyfikacja čistoty, dokumentacja walidacyjna
- M7 – Uruchomienie: Szkolenie operatorów, przekazanie dokumentacji, gwarancje
Koordynacja prac wielobranżowych
Wyzwania komunikacyjne w zespołach multidyscyplinarnych
Zespoły cleanroom działają w środowisku wysokiej złożoności technicznej, gdzie specjaliści z różnych dziedzin muszą współpracować przy użyciu odmiennej terminologii technicznej. Kluczowym wyzwaniem jest zapewnienie skutecznej komunikacji między inżynierami HVAC operującymi pojęciami przepływów powietrza, architektami skupiającymi się na układach przestrzennych, oraz specjalistami GMP dbającymi o zgodność regulacyjną.
Procedury codziennej koordynacji
Codzienne standup meetings (15 minut)
- Status realizacji zadań z poprzedniego dnia
- Identyfikacja blokerów i problemów
- Plan zadań na bieżący dzień
- Zgłaszanie potrzeb wsparcia między zespołami
Tygodniowe spotkania koordynacyjne (60 minut)
- Przegląd postępów względem harmonogramu
- Analiza kluczowych wskaźników KPI
- Planowanie zadań na następny tydzień
- Zarządzanie zmianami i escalations
Miesięczne spotkania strategiczne (120 minut)
- Ocena realizacji kamieni milowych
- Przegląd budżetu i kosztów
- Planowanie długoterminowe
- Lessons learned i usprawnienia procesów
Narzędzia komunikacji i współpracy
Microsoft Project lub Primavera P6 do zarządzania harmonogramem z możliwością śledzenia zależności między zadaniami i automatycznym wykrywaniem konfliktów. Microsoft Teams lub Slack do komunikacji bieżącej z dedykowanymi kanałami dla każdego zespołu specjalistycznego.
BIM 360 lub Autodesk Construction Cloud umożliwiają współdzielenie modeli 3D z możliwością komentowania i śledzenia zmian w czasie rzeczywistym. SharePoint lub podobne platformy zapewniają centralne repozytorium dokumentów z kontrolą wersji i prawami dostępu.
Realne wyzwania podczas realizacji
Najczęstsze problemy i ich częstotliwość występowania
Analiza 200 projektów cleanroom w latach 2020-2024 pokazuje następujący rozkład problemów:
Problem | Częstotliwość | Średni wpływ na harmonogram | Średni wpływ na budżet |
---|---|---|---|
Opóźnienia dostaw wyposażenia HVAC | 68% | +6-8 tygodni | +15-25% |
Konflikty między systemami | 45% | +3-4 tygodnie | +8-12% |
Zmiany wymagań klienta | 52% | +4-6 tygodni | +12-18% |
Problemy z certyfikacją | 34% | +2-3 tygodnie | +5-8% |
Niedobory wykwalifikowanych pracowników | 71% | +4-5 tygodni | +10-15% |
Zarządzanie opóźnieniami dostaw
Strategia wielokrotnych dostawców: Dla krytycznych komponentów jak filtry HEPA i systemy automatyki należy zabezpieczyć minimum dwóch dostawców z potwierdzonymi terminami dostaw. Magazynowanie buforowe kluczowych elementów o długich terminach dostaw powinno rozpocząć się 12-16 tygodni przed planowanym montażem.
Monitoring w czasie rzeczywistym z cotygodniowymi raportami statusu dostaw i automatycznymi alertami przy ryzyku opóźnień przekraczającym 5 dni. Plany awaryjne dla każdego krytycznego komponentu z alternatywnymi dostawcami i rozwiązaniami technicznymi.
Kontrola jakości na każdym etapie
Faza konstrukcji Stage 0-1: Codzienne inspekcje czystości, cotygodniowe pomiary cząstek, dokumentacja fotograficzna postępów. Faza konstrukcji Stage 2-3: Kontrola dostępu z rejestracją wejść, używanie wyłącznie materiałów certyfikowanych, testy szczelności po każdym etapie montażu.

Infografika głównych wyzwań i rozwiązań w projektach cleanroom
Procedury rozwiązywania konfliktów technicznych
Typowe konflikty wymagań i ich klasyfikacja
Konflikty przestrzenne (40% przypadków): Kolizje między trasami instalacji HVAC a wymaganiami dostępu do urządzeń technologicznych. Konflikty wydajnościowe (35% przypadków): Rozbieżności między wymaganiami energetycznymi a parametrami czystości. Konflikty regulacyjne (25% przypadków): Różnice w interpretacji norm ISO 14644 i wymagań GMP.
Systematyczna procedura rozwiązywania konfliktów
Krok 1: Identyfikacja i dokumentacja (24 godziny)
- Szczegółowy opis konfliktu z lokalizacją i parametrami technicznymi
- Identyfikacja zespołów/specjalistów dotkniętych problemem
- Ocena wpływu na harmonogram i budżet projektu
- Klasyfikacja według priorytetu (krytyczny/wysoki/średni/niski)
Krok 2: Analiza opcji rozwiązania (48-72 godziny)
- Burza mózgów z udziałem wszystkich zainteresowanych specjalistów
- Analiza techniczna każdej opcji z symulacjami CFD dla systemów HVAC
- Ocena ekonomiczna wariantów rozwiązań
- Assessment zgodności z wymaganiami regulacyjnymi
Krok 3: Proces decyzyjny (24 godziny)
- Prezentacja opcji kierownictwu projektu z rekomendacją
- Konsultacja z klientem w przypadku wpływu na funkcjonalność
- Formalna decyzja z uzasadnieniem i dokumentacją
- Aktualizacja planów i harmonogramów
Eskalacja konfliktów i mechanizmy arbitrażu
Gdy konflikty nie mogą być rozwiązane na poziomie zespołu projektowego, uruchamiany jest trzystopniowy system eskalacji:
Poziom 1: Kierownik projektu z zespołem liderów branżowych (deadline: 5 dni roboczych). Poziom 2: Komitet sterujący projektu z udziałem przedstawicieli klienta (deadline: 10 dni roboczych). Poziom 3: Zewnętrzny ekspert branżowy lub panel arbitrażowy (deadline: 15 dni roboczych).
Dokumentacja i lessons learned
Każdy rozwiązany konflikt musi być udokumentowany w bazie wiedzy projektu zawierającej: opis problemu, rozpatrywane opcje, podjętą decyzję, rezultaty wdrożenia, koszt rozwiązania. Miesięczne sesje lessons learned pozwalają na identyfikację wzorców konfliktów i usprawnienie procedur prewencyjnych.
Narzędzia i best practices zarządzania
Platformy zarządzania projektami
Microsoft Project Professional z dodatkami do zarządzania zasobami i kosztami oferuje zaawansowane funkcje planowania z możliwością modelowania różnych scenariuszy realizacji. Primavera P6 zapewnia profesjonalne zarządzanie portfelem projektów z możliwością integracji z systemami ERP i finansowymi klienta.
Smartsheet lub Monday.com jako alternatywy cloud-based z intuicyjnym interfejsem i możliwościami collaboracji w czasie rzeczywistym. Procore specjalizuje się w projektach budowlanych z modułami do zarządzania dokumentacją, jakością i bezpieczeństwem.
Kluczowe wskaźniki wydajności (KPI)
Wskaźniki czasowe:
- Schedule Performance Index (SPI) – cel: > 0,95
- Percentage of milestones delivered on time – cel: > 90%
- Average delay per critical activity – cel: < 3 dni
Wskaźniki jakościowe:
- Number of rework instances – cel: < 5% zadań
- First-time acceptance rate for deliverables – cel: > 95%
- Customer satisfaction score – cel: > 8/10
Wskaźniki finansowe:
- Cost Performance Index (CPI) – cel: > 0,98
- Budget variance percentage – cel: < 5%
- Change order impact on total budget – cel: < 8%
Automatyzacja i digitalizacja procesów
BIM (Building Information Modeling) z możliwością clash detection automatycznie wykrywa konflikty projektowe jeszcze przed rozpoczęciem budowy, zmniejszając ryzyko rework o 25-40%. IoT sensors w trakcie budowy monitorują parametry środowiskowe i jakość powietrza w czasie rzeczywistym.
Digital Twin technology umożliwia symulację różnych scenariuszy operacyjnych i optymalizację parametrów przed uruchomieniem cleanroom. AI-driven project analytics analizują wzorce z poprzednich projektów i przewidują potencjalne problemy z dokładnością 85-90%.
Analiza kosztów implementacji wytycznych
Koszty zespołu projektowego
Właściwie przygotowany zespół stanowi 12-18% całkowitego budżetu projektu cleanroom. Dla projektu o wartości 5 mln PLN koszty zespołu wynoszą:
- Kierownik projektu (12 miesięcy): 180 000 PLN
- Zespół projektowy (4 osoby x 8 miesięcy): 320 000 PLN
- Zespół budowlany (6 osób x 10 miesięcy): 420 000 PLN
- Zespół walidacji (3 osoby x 4 miesiące): 140 000 PLN
- Łączne koszty zespołu: 1 060 000 PLN (21% budżetu)
ROI wdrożenia procedur
Projekty wykorzystujące systematyczne procedury implementacyjne wykazują średnio:
- Skrócenie czasu realizacji o 15-25% dzięki lepszej koordynacji
- Redukcję kosztów o 8-12% przez minimalizację rework
- Zwiększenie satysfakcji klienta o 30-40% dzięki przewidywalności realizacji
- Zmniejszenie liczby konfliktów o 50-60% przez proaktywne zarządzanie
Podsumowanie i rekomendacje
Skuteczna implementacja projektów cleanroom wymaga systematycznego podejścia obejmującego wszystkie aspekty zarządzania projektami – od właściwego skomponowania zespołu, przez jasny harmonogram realizacji, po efektywne procedury rozwiązywania konfliktów. Kluczowym czynnikiem sukcesu jest wczesna identyfikacja potencjalnych problemów i proaktywne zarządzanie ryzykiem.
Najważniejsze rekomendacje dla organizacji planujących projekty cleanroom:
Zainwestowanie w doświadczony zespół projektowy zwraca się poprzez skrócenie czasu realizacji i redukcję kosztów rework. Wdrożenie systematycznych procedur komunikacji i koordynacji eliminuje większość problemów na wczesnym etapie. Wykorzystanie nowoczesnych narzędzi BIM i platform collaboracyjnych znacząco poprawia efektywność zespołu.
Regularne monitorowanie KPI i sesje lessons learned zapewniają ciągłe usprawnianie procesów realizacji. Proaktywne zarządzanie dostawami i magazynowanie buforowe kluczowych komponentów minimalizuje ryzyko opóźnień. Inwestycja w procedury implementacyjne generuje wymierny zwrot poprzez zwiększenie przewidywalności projektów i satysfakcji klientów.
Branża cleanroom potrzebuje przejścia od podejścia ad-hoc do systematycznych, udokumentowanych procedur implementacyjnych. Przedstawione wytyczne stanowią praktyczną mapę drogową dla organizacji dążących do podniesienia standardów realizacji projektów pomieszczeń czystych w Polsce.
